输气管道应对引水暗渠交叉爆破作业案例

来源:《管道保护》2021年第5期 作者:王宗禧 郭卫华 姜长寿 时间:2021-10-15 阅读:

背景

兰银天然气管道白银支线,为130万下游用户供气。材质X52钢,外径273 mm,设计压力6.3 MPa,埋深约1.9 m。景泰县永泰川灌溉引水工程,全长72.3 km,工程年供水能力可达8800万立方米,发展节水灌溉30万亩。

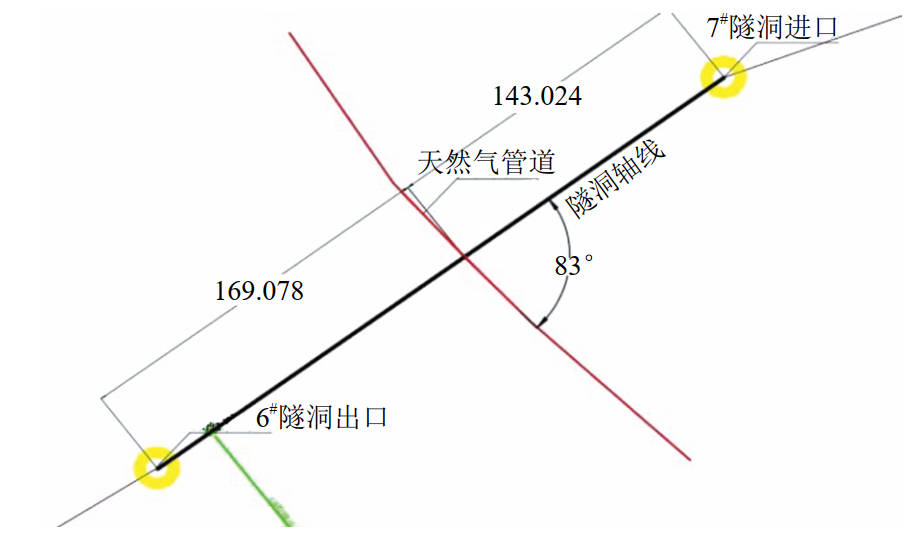

引水工程8#暗渠下穿白银支线,两处施工爆破点6#隧洞出口和7#隧洞进口分别距离管道169.078 m和143.024 m,暗渠埋深5.549 m,管道距离暗渠底板3.25 m。由于爆破点距离管道200 m以内,爆破作业有可能威胁管道安全(图 1、图 2)。




图 1 天然气管道与隧洞线路位置关系图

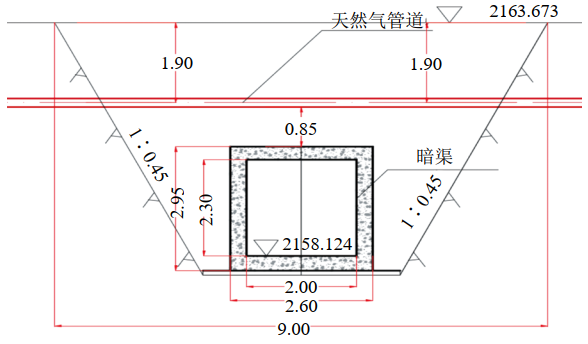

图 2 天然气管道与暗渠位置关系断面图



措施

(1)沟通协调

管道企业与施工单位签订了管道安全保护协议,对该项工程的安全风险、双方的权利义务、责任条款、工程手续办理、施工及后期运行管理等做了约定。

施工单位采纳甘肃省管道保护协会建议,委托第三方安全评估单位甘肃安卓工程技术有限公司召开安全评审会,与会专家提出控制每次最大起爆药量、对爆破震动进行监测、设置减震沟、完善应急预案等措施。

(2)工程措施

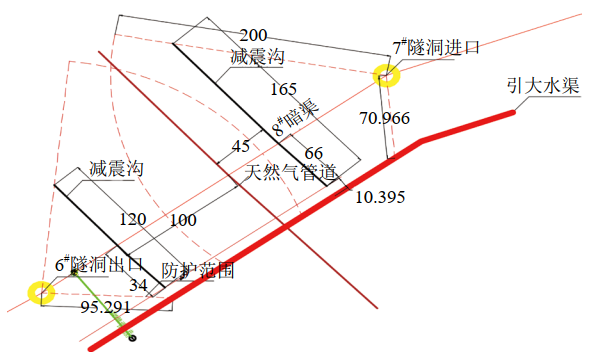

①采用开挖减震沟方式消减风险。施工单位利用隧洞轴线右侧60 m黑武分干渠道沟壑,将原设计6#隧洞出口减震沟和7#隧洞进口减震沟长度缩短,减少开挖工作量50%以上(图 3、图 4)。




图 3 减震沟布置平面图

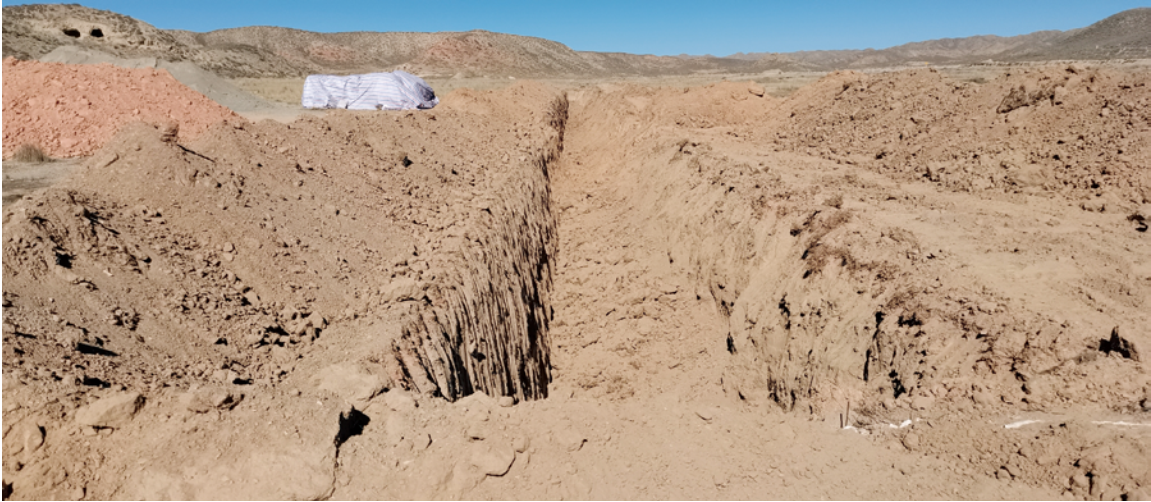

图 4 减震沟开挖现场图



②爆破振动速率监测。根据GB 6722―2014《爆破安全规程》表 5,按照最不利因素取值,K取350,α取2,爆心距R取值143 m,爆破设计最大装药量Q为22.96 kg,最大爆破振动速率Vmax为0.138 cm/s。符合Q/SY 1358―2010《油气管道并行敷设技术规范》规定。沿天然气管道中心线及左右间距30 m,共布置3个监测点安装爆破测振仪(图 5)。




图 5 爆破振动监测点布设平面图



③现场监护管理。安排专人现场核查爆破药量(≤23 kg),爆破时跟踪记录爆破振动值,根据专家意见将每次爆破产生的振动速率控制在安全标准范围内(<6 cm/s)。

启示

在管道中心线两侧各200 m地域范围内实施爆破作业,应根据管道保护法第三十五条规定,地方政府主管部门加强监督指导,管道企业、施工单位、评估单位通力合作,及时开展安全评估,完善爆破作业方案,严格施工现场管理,保证了第三方施工项目快速安全通过和管道运行安全。



(撰写人:西部管道兰州输气分公司王宗禧、郭卫华  甘肃省管道保护协会姜长寿)

上篇:

下篇:

关于我们
地址:甘肃省兰州市广场南路77号3026室 邮编:730030 邮箱:guandaobaohu@163.com
Copyrights © 2018- All Rights Reserved. 版权所有 管道保护网 陇ICP备18002104号 设计制作 宏点网络
甘公网安备 62010202003034号 甘公网安备 62010202003034号
  • 95_95px;

    QQ群二维码

  • 95_95px;

    微信二维码

咨询热线:18719811719
