陕京一线通州产业园区管道保护案例

来源:《管道保护》2022年第5期 作者:许建东 宗飞 时间:2022-11-7 阅读:

许建东 宗飞

北京管道北京输油气分公司

背景

北京管道公司所辖陕京管道一线永京支线北京段(以下简称永京线),途经北京市大兴区、通州区,管径711 mm,设计压力5.5 MPa,2000年12月投产。为提振经济,合理化使用土地,北京经济技术开发区在通州郭村区建设产业园(图 1),涉及多家企业建厂、新建道路、翻新道路等施工作业,与斜穿产业园的永京线郭村段管道存在道路型交叉施工3处,工程项目1处。随着园区全面开工建设,管道周边将会有更多交叉工程出现,重车碾压、第三方施工损坏、阴保干扰、地面标志损毁等管道安全风险将持续升高。

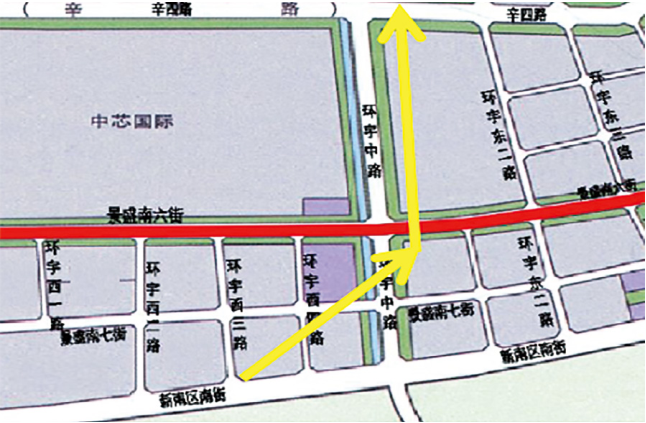

图 1 永京线管道与产业园位置关系

做法

(1)提前介入建立合作机制。在施工项目设计阶段主动与建设方、施工方等合作,畅通联络节点,确保所有施工环节审核到位、监管到位。双方签订管道安全保护协议,协商确定施工方案,在保证管道安全的同时,保障施工项目顺利进行。

(2)完善管道标志和警示标识。重新校准施工段的管道标志位置及信息,及时修复或更换有破损的标志,交叉施工点加密设置标志,确保管道位置及信息准确无误,为施工方提供明确位置参照。现场悬挂“四联牌”警示标识,提醒施工人员防止误操作。

(3)强化“三防”措施。人防方面,组织属地巡线员、属地管理部门、业务主管科室按周期、分层级对施工现场巡检,向管理人员和施工人员交底和培训,反复提示安全注意事项。技防方面,在施工交叉点安装摄像头,监视现场施工情况,防止现场违规操作或偷干蛮干。物防方面,采用彩钢板对交叉施工现场实施硬隔离,明确禁止进入区域,对施工便道加装混凝土盖板或钢板,防止违章作业、重车碾压和重物堆放,对于周边工程难以管控的重车经过区域,在管道上方用素土堆高,阻隔通行道路。

启示

(1)既坚持原则又要尊重对方。本着相互尊重、友好协商的原则,在保障我方合法权益和管道安全的同时为对方顺利施工创造条件。

(2)制定保护方案要科学合理。对于大型交叉施工项目应尽早向对方提出安全评价要求,论证管道保护方案的有效性、经济性,做到科学合理。方案一旦确定要严肃执行,避免随意变动和加码。

(3)小型施工要促其快速通过。小型交叉施工投资小,施工方普遍对管道保护措施有抵触情绪,容易出现偷干蛮干现象。对此尤其要保持警惕,尽快与其协商签订管道保护方案,同时加强现场盯防,促其快速通过。

(4)永久保护设施要提前开展检测。交叉工程需采取永久工程防护措施(如暗涵、连续浇筑)的,应对防护范围内全部管道环焊缝防腐补口进行剥离,测试补口带附着力,复拍环焊缝,检测管道壁厚,重新进行防腐补口。检测结果合格后方可实施永久工程防护措施。对后期勘察困难的地下隐蔽工程,应留存完善的档案资料和影像资料。


作者简介:许建东,1987年生,助理工程师,2010年毕业于河北石油职业技术学院,现从事管道本体、预防第三方施工损坏、高后果区等管理工作。联系方式:18331759650,xujd@pipechina.com.cn。


上篇:

下篇:

关于我们
地址:甘肃省兰州市广场南路77号3026室 邮编:730030 邮箱:guandaobaohu@163.com
Copyrights © 2018- All Rights Reserved. 版权所有 管道保护网 陇ICP备18002104号 设计制作 宏点网络
甘公网安备 62010202003034号 甘公网安备 62010202003034号
  • 95_95px;

    QQ群二维码

  • 95_95px;

    微信二维码

咨询热线:18719811719
