输气管道水毁悬空变形应急处置案例

来源:《管道保护》2023年第5期 作者:胡贵斌 时间:2023-10-10 阅读:

胡贵斌

国家管网集团广东运维中心



背景

西气东输某输气管道线路全长约385.88 km,设计压力10 MPa,管径813 mm,材质为L485螺旋缝埋弧焊钢管,2020年投产。在2021年主汛期持续性强降雨的影响下,因地质条件不稳定、建设期设计路由选择和施工质量等原因,发生一处水毁悬空导致管道变形事件。该段管道横坡敷设,地区等级为二级,管道壁厚14.3 mm,热煨弯管壁厚17.5 mm。经现场勘察后确认,管道底部悬空垂直间距约15 cm~20 cm,悬空长度约35 m,管道最大水平位移0.96 m。险情发生后,属地管理单位立即采取了应急和治理措施。

应急处置措施

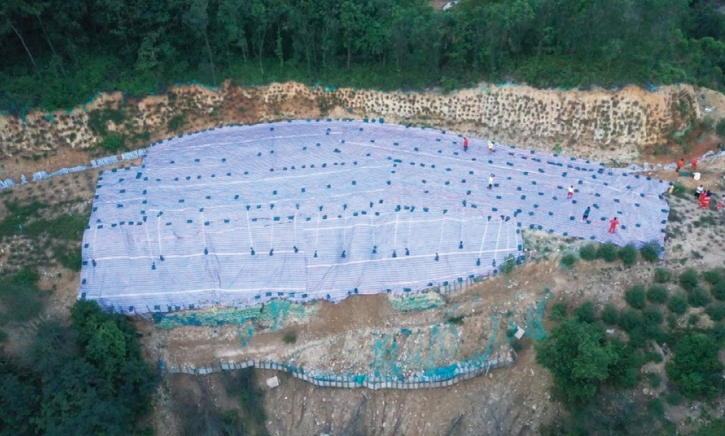

(1)设置导排水。沿管道顺气流左侧即靠近山脊侧开挖排水沟渠排水,整个横坡坡面苫盖彩条布,降低连续雨水对坡面的影响(图 1)。


图 1 设置排水和苫盖

(2)降压控温。通过工艺调整,将管道运行压力降至4.6 MPa以下,管道运行温度控制在 25℃~30℃之间。

(3)清除管道覆土,释放管道应力。采用人工清理方式分层、分段开挖,先将管道覆土降至管顶上方0.5 m,然后以位移最大点沿管道轴向同时向两侧开挖,每次开挖10 m,逐步释放应力,将清理出来的土体反压在两侧热煨弯管处。

(4)管底临时支撑,管顶平衡压袋,稳定管道本体。应力释放完成后,在管道底部每隔5 m采用土工袋管墩临时对管道进行支撑,管墩至管顶以上1.2 m,宽度2 m,管道和光缆用土工袋包裹稳定,对支墩之间的5 m裸露管道设置平衡压袋,并在管道正上方放置两层袋装土。

永久性治理措施

属地管理单位对该段管道进行了位移和应力对比分析。应力释放过程中,定时测量管道三维坐标,观察并记录管道上下、左右位移的情况。在应力释放前后,对5道环焊缝焊口做应力检测、100%PAUT+TOFD 超声波检测,对应变全过程开展数据监测。根据管道残余塑性变形分析,按照应力准则校核,综合管体、环焊缝和应力校核的评估结果,得出结论:在采取修复或换管措施前将管道限压到 6 MPa以内,运行温度控制在20℃~30℃以内,其中2道焊缝在10 MPa运行时,接近临界应力状态,风险较大。

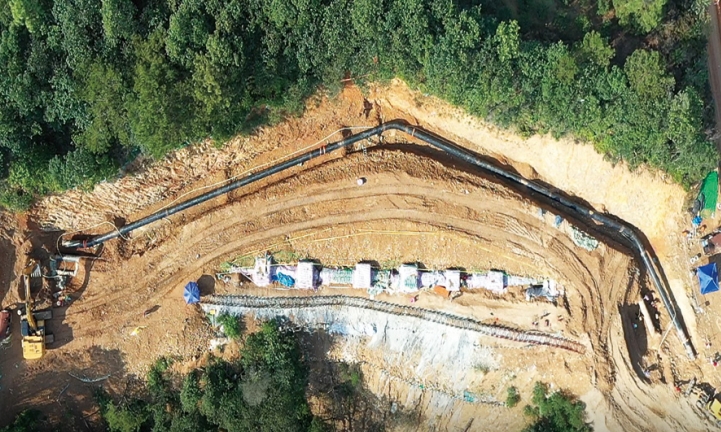

经综合分析,采取新建104 m管道以置换变形段管道。新路由沿山脊敷设(图 2),对边坡进行钢管桩和锚拉槽钢施工,再进行截排水沟和主动防护网施工,修筑混凝土挡墙,最后恢复坡面植被。


图 2 新旧管道路由对比

启示

(1)应加强设计阶段路由评估和审查。通过现场踏勘选取最优路线,避开地灾风险点位。对于受路由限制无法避开的,应严格进行评估,制定完备的风险管控措施。

(2)应加强施工阶段设计变更和质量监管。严格控制设计变更,对于确实需要进行变更的,认真核对设计变更理由,评估变更带来的风险,提出完整的、明确的技术要求,严格按图施工。同时在管道下沟后即开展应力应变监测,监测管道初始应力。

(3)应加强运行阶段日常维护管理。定期开展陡坡、横坡敷设管道隐患专项排查,加强横坡敷设管段基础数据收集,特别是竣工后管道中心线数据,及时开展管道应力检测、监测、焊缝质量排查等工作,确保管道运行安全。


作者简介:胡贵斌,1988年生,本科,工程师,现主要从事管道管理工作。联系方式:020-66816423,hugb@pipechina.com.cn。

上篇:

下篇:

关于我们
地址:甘肃省兰州市广场南路77号3026室 邮编:730030 邮箱:guandaobaohu@163.com
Copyrights © 2018- All Rights Reserved. 版权所有 管道保护网 陇ICP备18002104号 设计制作 宏点网络
甘公网安备 62010202003034号 甘公网安备 62010202003034号
  • 95_95px;

    QQ群二维码

  • 95_95px;

    微信二维码

咨询热线:18719811719
