坡面水毁致断缆露管维抢修案例

来源:《管道保护》2024年第5期 作者:何智辑 时间:2024-10-16 阅读:

何智辑

国家管网集团华南公司(广东省管网公司)


背景

国家管网集团华南公司(广东省管网公司)所辖粤东天然气主干管网揭阳—梅州支干线全长150.7 km,起于浮洋分输站,止于梅州末站,所经区域有山地、丘陵和河谷平原等复杂地貌,设计压力9.2 MPa,最高运行压力6.6 MPa,年输量12.7×108 m³。

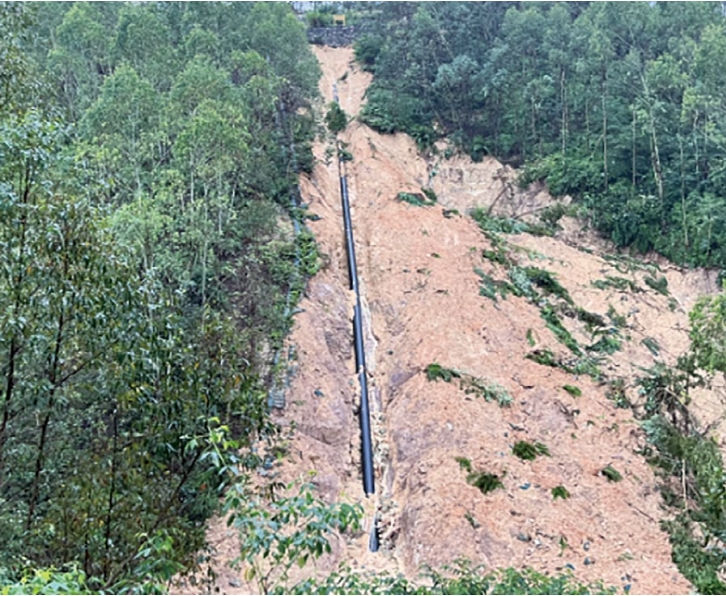

2023年9月6日18时43分,公司调控中心SCADA系统显示揭阳站—梅州站阀室RTU网络通信异常报警,管道运行压力正常。随即汕头作业区组织人员冒雨前往现场排查,排除了机械挖掘可能。因管道附近山路陡峭且周边出现多处坍塌,且山沟水流急,夜间视线差,决定次日再排查。7日9时30分,经现场确认揭阳站至汤西阀室段发生坡面水毁,露管约70 m(图 1),悬空约20 m,伴行光缆全部中断。


图 1 坡面水毁致露管现场

做法

临时性维抢措施。梅州站立即启动自然灾害突发事件应急预案Ⅳ级响应,安排部署抢险及相关工作,同时汇报调控中心,将梅州支线降压至5 MPa左右运行。汕头作业区启动Ⅲ级应急响应,安排抢险抢修单位搬运钢管桩、木桩、生态袋等物资到现场,邀请设计单位根据现场情况,会同作业区主要负责人、抢险抢修单位确定坡面修复设计方案;现场对管道悬空处搭建3个脚手架支撑,架内填充生态袋;清理前往露管处坡顶施工便道、山沟处坡面水毁淤泥,加固雨水引流,设置两道安全绳对管道进行保护。作业区工程师对坡脚露管处通信光缆断点上方的淤泥进行清淤,开挖出光缆断点处(位于山脚的位置)并进行光缆接驳,尽快恢复生产数据。

永久性治理措施。根据坡面水毁的具体特征,作业区首先在河道左岸位置的坡脚处修筑 C25砼挡墙,对溜滑的坡面进行防护;在管沟内修筑C25砼截水墙,坡面右侧顺坡修筑C25 钢筋砼排水沟。其次根据现场汇水情况及实际地形条件,对斜坡位置进行木栅栏加固,采用PE板在木栅栏内侧修筑简易截水沟,新建C25钢筋砼过水面并设置步行墩,对斜坡上土方进行防腐检测后回填到管沟内。现场还在施工区域的河道内布设了围堰截流,斜坡坡顶及C25砼挡墙内侧各修筑一座光缆井,顶部布设配筋加挂钩的盖板。平整管沟回填区域,采用刻槽后播撒适合当地生长的草本植物草籽,覆盖草席,对该斜坡体进行生物防治,减少水土流失。最后保持坡面平整区域与刻槽播撒草籽区域一致,均位于管道周边,将多余土方在冲沟及管道正上方附近就地摊平。

启示

管道管理人员应高度警觉极端天气和自然灾害带来的安全风险,强化管控水平,做好自然灾害的预防工作,如发现水毁、管道裸露等情况应及时汇报,组织人员进行抢修治理工作。

要强化极端气候的防范应对,对地灾风险点实施包保制,预先通过招标选用灾害勘查设计、应急抢修等框架队伍,确保在灾害发生后“24小时出抢险方案、1个月出治理方案、3天完成治早治小”,保障管道的安全运营。

要增强值班人员的安全意识,加强报警信息管理,及时分析信息并组织现场排查。要加强汛期应急值守,严格落实领导带班、值班制度,强化突发事件信息报送,收到险情信息要第一时间报告,确保及时妥善处置。要时刻保持应急状态,以强有力的措施保障汛期安全。


作者简介:何智辑,1988年生,本科,工程师,主要从事天然气长输管道生产调度工作。联系方式:15013175680,hezj@pipechina.com.cn。

上篇:

下篇:

关于我们
地址:甘肃省兰州市广场南路77号3026室 邮编:730030 邮箱:guandaobaohu@163.com
Copyrights © 2018- All Rights Reserved. 版权所有 管道保护网 陇ICP备18002104号 设计制作 宏点网络
甘公网安备 62010202003034号 甘公网安备 62010202003034号
  • 95_95px;

    QQ群二维码

  • 95_95px;

    微信二维码

咨询热线:18719811719
