长郴管道水湖村汛期滑坡险情应急处置案例

来源:《管道保护》2024年第1期 作者:孙伟 周红亮 童雷 袁相铭 谢文 时间:2024-2-19 阅读:

孙伟 周红亮 童雷 袁相铭 谢文

国家管网集团华中分公司



背景

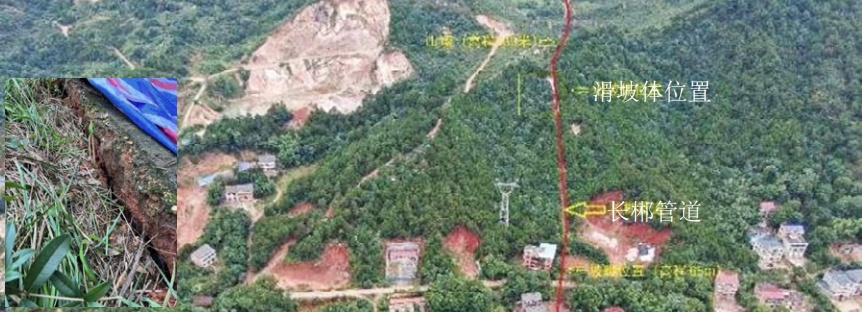

国家管网集团华中公司长沙—郴州成品油管道(简称“长郴管道”)起点为长岭—株洲成品油管道湘潭分输站,终点为湘粤两省交界处,全程长403 km,管径有323.9 mm、273.1 mm两种规格。因遇连续强降雨,2022年6月9日在衡东县水湖村段出现滑坡险情,滑坡宽约40 m、长约40 m,厚度约5 m~10 m,管道在滑坡体内长度约30 m、埋深1.7 m~1.8 m,管沟出现显著沉陷(图 1),经风险评价确定风险等级为高。

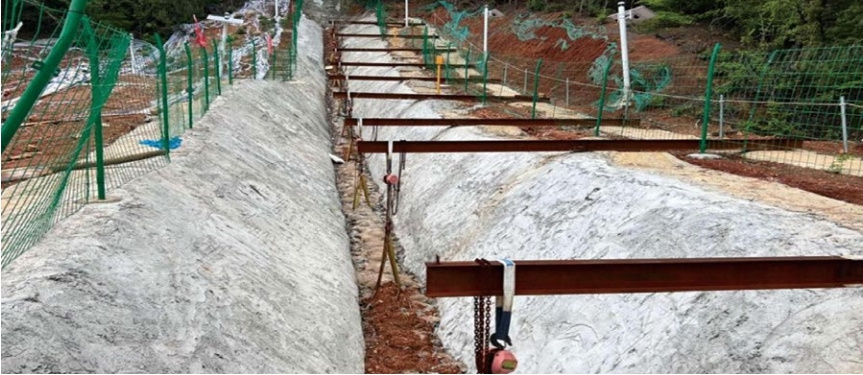

图 1 长郴管道水湖村滑坡段地貌及管沟沉陷现状

应急处置措施

(1)坡面防水排水。使用黏土夯填裂缝及防雨布遮盖,明沟与盲沟相结合排水,以减少降雨入渗,提高滑坡稳定性。开挖沟槽并充填碎石,使雨水快速汇入并沿碎石渗排,既起到坡面排水效果,又不影响后续应急作业施工车辆的通行。

(2)地面变形监测。采用了人工巡查与简易监测+GNSS地面变形监测+管体应力/应变监测的综合监测手段,监控滑坡发展趋势。共在滑坡区域布置了14个GNSS监测点,3个管体应力/应变监测截面,开展自动化监测数据采集和传输。

(3)管道应力释放。开挖管道长度50 m,超出滑坡边界5~10 m,开挖深度2 m,至管道底面,底面宽度为管道两侧各0.5 m(图 2)。为防止开挖的沟槽塌落或雨水冲刷造成水土流失,对沟槽边坡面用素砼进行喷护。同时预防坑内积水,在低洼一端埋设涵管,将汇水引向坡外。

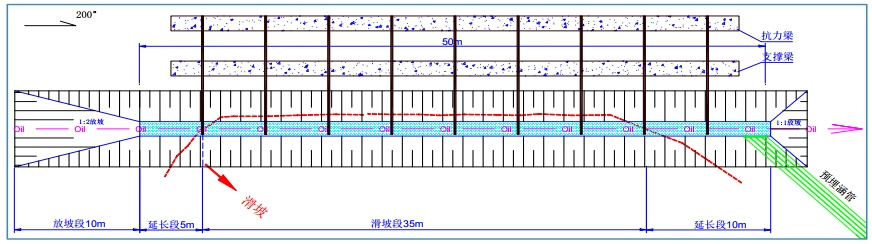

图 2 管道开挖及悬臂梁垂吊稳管措施垂直坡面投影图

(4)悬吊管道稳管。采用悬臂梁吊拉,利用管道处在滑坡边缘的有利条件,将支撑梁和抗力梁设置在稳定的坡体上(图 3)。


图 3 管道滑坡应急处置效果图

启示

通过采取一系列应急处置措施,避免了事态进一步扩大,为管道安全度汛奠定了基础。为最大限度消减风险,保证管道长期安全运行,开展了滑坡段永久防治方案的论证,综合比较滑坡工程防治、管道改线绕避和定向钻穿越等方案,最终采取了定向钻穿越方案。滑坡是危害管道安全最为显著的一类地质灾害。应认真总结汲取本起案例的经验教训,定期排查、及早发现、及早处置。应加强滑坡段地面变形监测,治标治本相结合。对风险较大的管段,应考虑采取永久性防治措施,从根本上降低管道失效风险,保障管道长期安全平稳运行。


作者简介:孙伟,1975年生,硕士,高级工程师,华中公司资产完整性管理部副经理,主要从事腐蚀控制、地灾防控、高后果区管理、检验检测等管道管理工作。

上篇:

下篇:

关于我们
地址:甘肃省兰州市广场南路77号3026室 邮编:730030 邮箱:guandaobaohu@163.com
Copyrights © 2018- All Rights Reserved. 版权所有 管道保护网 陇ICP备18002104号 设计制作 宏点网络
甘公网安备 62010202003034号 甘公网安备 62010202003034号
  • 95_95px;

    QQ群二维码

  • 95_95px;

    微信二维码

咨询热线:18719811719
