天然气管道与水利工程交叉段管道保护探讨
来源:《管道保护》2024年第2期 作者:刘一 祖占久 王达 时间:2024-3-27 阅读:
刘一 祖占久 王达
国家管网集团北京管道公司
摘要:结合陕京一线天然气管道与南水北调工程交叉处以隧道形式穿越通过的实际,从管道本体风险和外部风险管控两个方面论述了交叉段管道保护工作及成效,并结合交汇工程特点提出了交叉段管道保护提升建议。
关键词:天然气管道;南水北调;交叉工程;风险管控
陕京一线管道于1997年投产,2008年南水北调中线干线与陕京一线管道进行交叉段改造工程作业,管道由大开挖改为以隧道形式从南水北调工程底部通过,隧道深度为27.51 m,地面跨度为147.84 m,隧道实长为159.64 m,交叉角度90°,穿越点位于保定市易县桥头乡南留召村,桩号:S1cH-0551+1-S1cH-0551+2(图 1)。

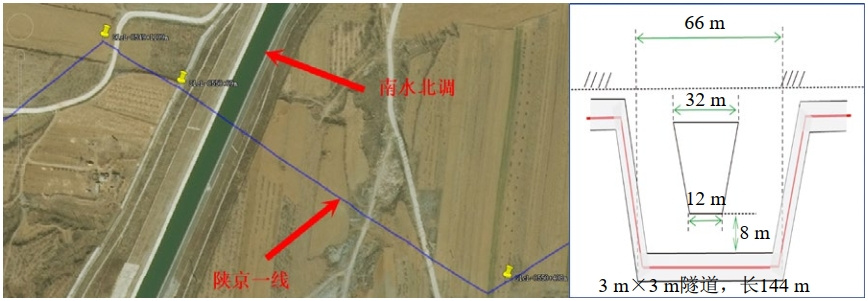

图 1 现场航拍及剖面图
1 交叉段管道安全风险管控
1.1 管道本体风险管控
交叉段管道隧道内部长期处于灌水封堵状态,检测手段多采取间接检测。2020年6月分公司对本段管道进行了几何变形检测、高清漏磁检测,无金属损失、焊缝异常、褶皱变形等缺陷,管道本体状况良好。2021年4月,分公司对本段管道进行了外检测工作,未发现外防腐层存在不可接受的缺陷点;通过ACAS法对防腐层进行评估,防腐层整体评价为一级,管道外防腐层良好。
2022年6月,分公司对隧道内管道进行直接开挖检测,开挖隧道封口2处,采用电火花检测管道防腐层,发现防腐层状况良好,无剥离现象,有6处防腐层微小破损(图 2)。

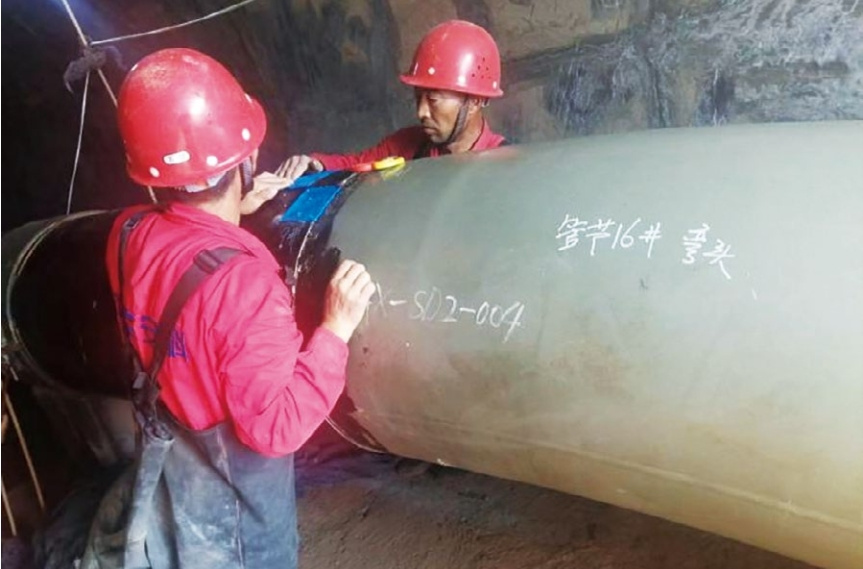

图 2 开挖检测现场
分公司每季度对该区域管道保护电位进行测试并及时调整阴保电位,该段管道极化保护电位小于﹣0.85 V,满足阴极保护标准要求,管道没有交流干扰影响,阴极保护有效。
1.2 外部环境风险管控
交叉段方圆2 km范围内均为农田,涉及主要风险因素包括人为破坏、恐怖袭击等,为此分公司加强与政府和公众合作,依据《南水北调中线干线与石油天然气长输管道交汇工程保护管理办法》和《国家管网集团管道保护管理规定》,围绕外部风险管控强化“四防”措施。
在人防方面,设置四个巡检关键点,巡线人员每日徒步巡检2次,段长每周巡检2次,其中1次为徒步巡检。作业区线路副主任每半月对该穿越段徒步巡检1次。巡检重点关注交叉点200米范围内的第三方施工行为,避免第三方破坏事件的发生。
在物防方面,在交叉区域两侧各设置1个穿越桩,2个告知栏。属地巡护工每日巡检过程中进行检查维护,确保桩体完好、桩体间保持通视,报警电话清晰准确。
在技防方面,穿越段设置1套视频监控系统对现场进行24小时监控,视频监控信息上传至作业区应急值班室。作业区人员每日三次通过视频监控系统对交叉点进行检查。
在信息防方面,与交叉区域土地所有人及南北北调现场负责人建立联络机制,每月进行走访,掌握相关方施工、维护信息,做到信息及时共享。
2 结论与建议
陕京一线天然气管道以隧道形式从南水北调工程底部通过,分公司采用内检测、开挖检测手段及时了解管道是否存在金属损失、焊缝异常和防腐层破损,定期测试和调整阴保电位保证阴极保护有效,保障了管道本体安全。通过强化“四防”措施,避免了第三方施工破坏等事件的发生,有效管控了管道外部风险。
随着陕京一线管道服役时间的延长和周边地区社会经济的发展,交叉段管道保护工作可能会面临新的挑战。针对本重大工程交汇特点,提出以下交叉段管道保护提升建议。
(1)建立检测优先级。定期开展管道内检测,及时修复管道本体缺陷。使用PCM对交叉点上下游一公里管道防腐层进行检测,结合管道阴极保护情况对防腐层缺陷进行修复。安装智能测试桩,实时监测管道阴极保护电位和杂散电流干扰情况,及时采取排流措施。定期对隧道内管道进行直接开挖检测,确定防腐层及管道本体的完整性。
(2)完善应急联络机制。交汇工程双方签订互保协议,建立沟通协调长效机制,全面识别交叉段风险,定期进行交流、开展应急演练。国家重大活动、重要节假日、防汛、冰期输水期间,交汇工程双方管理单位加强巡查和保护。当交汇工程出现紧急事故危及对方设施运行时,双方共同采取有效应对措施,消除安全风险。
(3)压实段长责任制。各级段长要严格落实岗位责任,按照《国家管网集团设计与工程建设准则》的要求,保证交叉段管道地面标识完整、通视、清晰。定期走访管道沿线地方政府、相关部门、单位和居民,加强沟通联系,拓宽信息渠道。建立联合防恐网络,对防恐局势及时准确研判,对破坏事件做到“早预防、早发现、早报告、早处置”。
作者简介:刘一,1996年生,2019年毕业于华北水利水电大学,北京管道石家庄输油气分公司易县作业区副主任,从事天然气管道线路管理工作。联系方式:15538204695,liuyi13@pipechina.com.cn。
